Cykelvägen

Här informerar vi om vårt arbete att påverka berörda myndigheter för att hos dem få till ett beslut för snarast byggande av en cykel- och gångväg mellan Enhagen och Tidö-Lindö.

Hans Thell leder Aktionsgruppen på uppdrag från Styrelsen.

Tel: 0703-10 34 84

E-post: cykelvag@tidolindo.se

Du kan även hålla dig uppdaterad vad som händer via Facebookgruppen "Vi som vill ha cykelbana mellan Enhagen och Tidö-Lindö".
Klicka på ikonen nedan.

Aktionsgruppen

Aktionsgruppen för ”Cykelväg till Tidö-Lindö” består av representanter från Tidö-Lindö Samfällighetsförening, Strömskärs Ekonomiska förening, Gångholmens Byalag, Gångholmens Stugförening, Eriksbo Park Samfällighet samt Föreningen Fulleröstrand.

Gruppen representerar över 650 fastigheter.

Hur är beslutprocessen för cykelvägar?

Vägen ut till T-L är statlig (fram till enskild väg, dvs en punkt mellan Gångholmen och T-L) men för cykelvägar i anslutning till tätorter gäller 50/50 medfinansiering av kommunerna för genomförande.

Västerås Stad måste besluta om vilken/vilka cykelvägar som skall prioriteras under gällande period och förhandla om den/dessa med Länsstyrelsen/Trafikverket i den regionala länsplanen. Samtliga kommuner i länet kommer med sina egna förslag till prioritering för bl.a. cykelvägar, vilka alltså ”vår” cykelväg konkurrerar med. Om någon viss cykelvägs prioritering godkänns, läggs den in i Länsplanen för projektering och byggande. (Som Hans Thell förstår det)

Cykelvägen till T-L är idag inte prioriterad av V-ås Stad i Länsplanen, enligt Trafikverket 2015-10-01.

En ny regional cykelstrategi skall tas beslut om under 2016 i samråd med kommunerna och Länsstyrelsen, det är alltså i denna som ”vår” väg måste komma med och bli prioriterad.

Tidö-Lindö Samfällighetsförening utför cykelväg fram till ”Gångholmskurvan”

T-L Samfällighetsförening kommer att utföra/bekosta cykelvägen från T-L till Allmän väg (Gångholmskurvan). Diskussioner med berörda markägare/arrendetomtägare skall ske.

E-förslag

E-förslaget "Gång/cykelbana till T-L” genererade 686 ”Gilla” vilket resulterade i att V-ås Stad gjorde en utredning som understryker behovet av en cykelväg.

Skrivelse till berörda myndigheter

Under hösten har en skrivelse utarbetas med argumentation för behovet av en cykelväg från Enhagen till Tidö-Lindö. Mottagare är Västerås Stad, Trafikverket och Länsstyrelsen.

Skrivelsen godkändes av Aktionsgruppen vid upptaktsmötet på Västerängen den 25 November och skickades därefter till myndigheterna. Se skrivelsen här.

Svar på skrivelsen från Västerås Stad (slutklämmen i svaret)

Utifrån nu gällande beslut i tekniska nämnden så har den rubricerade cykelbanan till Tidö-Lindö högsta prioritet vad gäller utbyggnad till serviceorterna. Västerås stad inleder en dialog om prioritering och finansiering tillsammans med Trafikverket och Länsstyrelsen med sikte på att komma överens om en gemensam finansiering och byggande av gång- och cykelbana till Tidö-Lindö år 2020 eller så snart som möjligt efter det som båda parter har budgetutrymme”. Se hela svaret här.

Trafikverket

Trafikverket hänvisar till att Länsstyrelsen prioriterar cykelvägar enligt en regional plan och Trafikverket genomför utföranden enligt den planen. Trafikverket har för närvarande inga synpunkter på prioriteringarna och säger att det finns inget utrymme för cykelvägar före 2020. Se hela svaret här.

Möte med Västerås Stad 8 mars (uppdaterat)

Igår 8 mars hade Aktionsgruppen för ”Cykelväg till Tidö-Lindö” ett konstruktivt möte med Västerås Stad där även Länsstyrelsen var inbjuden.

Eftersom vår GC-väg nu har fått prio 1 inom kommunen så var vårt syfte med mötet att få information om när Västerås Stad och Länsstyrelsen/Trafikverket kunde förväntas ha kommit överens om en gemensam finansiering av GC-vägen Enhagen - Tidö-Lindö och därmed en prioritering enligt den regional cykelstrategin.

Vi ville även framhålla att GC-vägen, med hänsyn det akuta behovet, borde vara byggd senast 2019.

Under mötet framhöll vi även att Tidö-Lindö samfällighetsförening avser att bekosta och utföra en GC-väg från Tidö-Lindö till Gångholmskurvan där Allmän väg slutar, en sträcka på knappt 1 km.

Detta bemöttes mkt positivt av Västerås Stad.

Vi framhöll även den framtida utvecklingen av områdena och då med en alltmer växande skara av barnfamiljer där Eriksbo Park sticker ut med nästan uteslutande barnfamiljer som har mkt begränsade säkra vägar att gå med sina barnvagnar.

Mötet resulterade i att dialogen, mellan Västerås Stad och Länsstyrelsen, gällande prioritering och samfinansiering av GC-vägen kommer att intensifieras och att ett första besked förväntas komma från Länsstyrelsen innan sommaren. Därefter följer planeringsprocess mm innan vi får ett slutgiltigt besked som även bör innehålla tidplan.

Vi i Aktionsgruppen är mycket nöjda med den positiva anda och samsyn som vi hittills har mött från Västerås Stad och Länsstyrelse både på vår tidigare skrivelse och under gårdagens möte och ser med tillförsikt fram emot kommande besked.

Vi kommer att hålla en fortsatt dialog med Västerås Stad och Länsstyrelsen.

Artikel i VLT om Aktionsgruppens kamp för en cykelväg

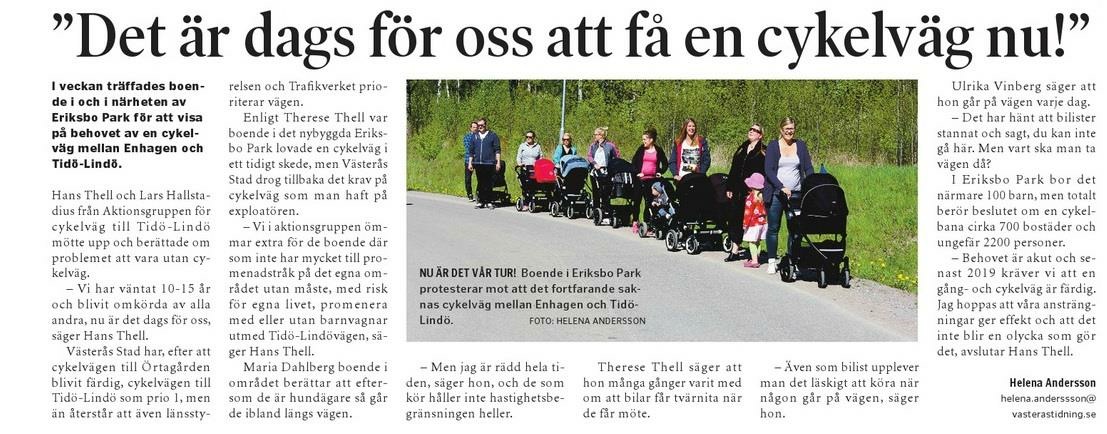

VLT's trafikreporter Yngve Fredriksson intervjuade Aktionsgruppen i Januari med anledning av vår skrivelse till Västerås Stad. Den 5 Februari fick vi nästan en helsida med rubriken "Vi vill inte vänta fem år på en cykelväg".  Läs artikeln genom att klicka här.

Framtidsutsikter

Även om vägen till beslut och genomförande är lång och många aktiviteter återstår så ser vi förhoppningsfullt på vår cykelvägs genomförande.

Artikel i Västerås Tidning om Cykelväg/Eriksbo Park

I helgnumret 14-15 maj av Västerås Tidning finns en artikel om de boende i Eriksbo Park och det akuta behovet av en cykelväg.

Status hos Länsstyrelsen per 2016-06-01

I slutet av Juni kan vi nog förvänta oss nån typ av besked från Länsstyrelsen/(Trafikverket) angående Gång- och cykelvägen mellan Enhagen och Tidö-Lindö. Då får vi veta i vilken riktning det blåser....
Så om inget speciellt händer så kommer ny information runt månadsskiftet Juni-Juli.

Trevlig midsommar får jag önska er alla redan nu!

Besked från Länsstyrelsen försenat till Augusti

Vi får vänta till mitten/slutet av Augusti innan vi får besked huruvida vår cykelväg blir prioriterad av Länsstyrelsen/Trafikverket. Jag har inte fått några negativa signaler utan tror att urvalsprocessen tar lite längre än beräknat och är fortsatt förhoppningsfull. Västerås Stad har ju redan avsatt medel i sin budget för medfinansiering av cykelvägen.

Besked från Länsstyrelsen ytterligare försenat (2016-09-05)

Trafikverkets budget för kommande planperiod har ännu ej delgetts till Länsstyrelsen som därför ej vet vilka belopp man har att fördela. Har även ryktats om att regeringskansliet gett Trafikverket nya direktiv som kan förändra tidsplaneringen. (men detta är ej bekräftat).
I regeringens budget som presenterades idag 2016-09-06 satsar man stora summor på bl.a fossilfria resor och där bör ju satsning på cykelvägar inkluderas.
Så vi ser med tillförsikt fram emot detaljer ur budgeten och ett snart svar från Länsstyrelsen.

Status 2016-09-27

Hade kontakt med Länsstyrelsen idag och processen med cykelvägen fortsätter, men innan vi får besked från Länsstyrelsen/Trafikverket måste dom bl.a har gjort kostnadsberäkningar som underlag för beslut.

Av olika anledningar har detta tagit längre tid än beräknat.

"Den som väntar på nåt gott kan vänta lite till...."

Status 2016-11-29

De oskyddade trafikanternas liv ligger i Trafikverkets vågskål!

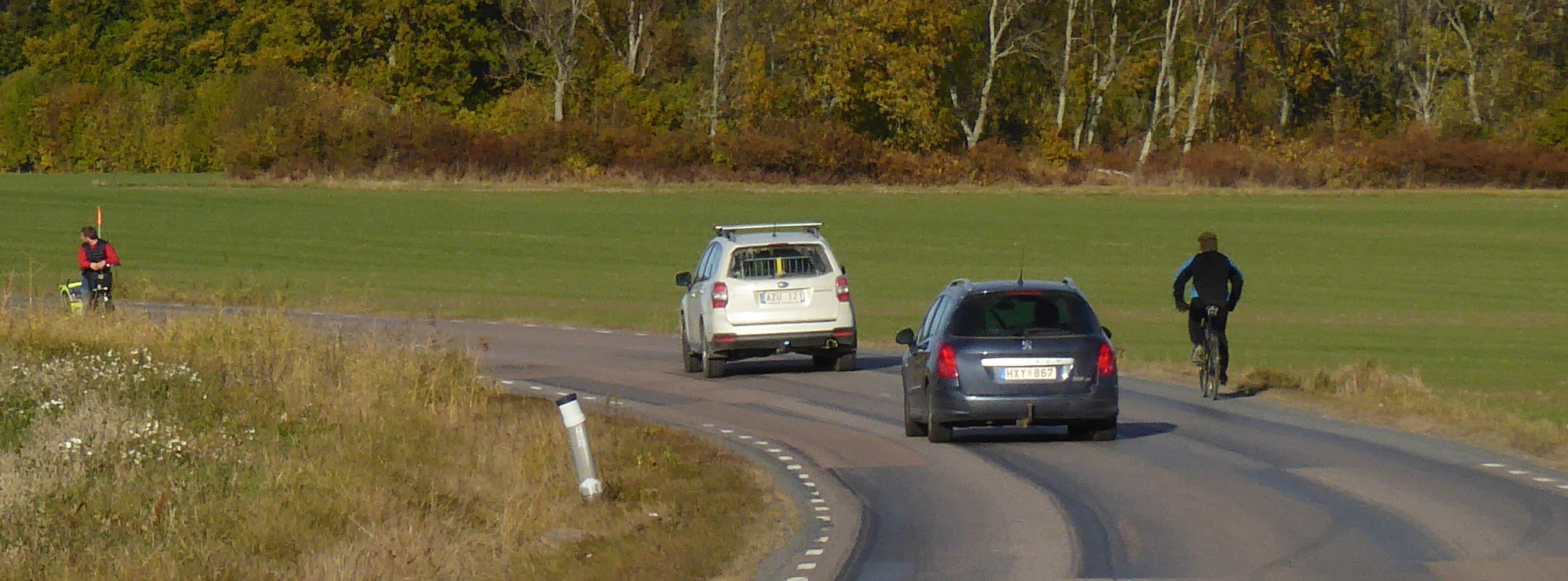

Det är väl läget för cykelvägen på väg 537 mellan Enhagen och Tidö-Lindö, om man skall skärpa till det.

Som tidigare jobbar Västerås Stad och Länsstyrelsen aktivt för att få till ett beslut om vår cykelväg, men Trafikverket verkar vara sega och jobbar på distans från verkligheten på den alltmer högt trafikerade vägen mellan Enhagen och Tidö-Lindö och därmed det akuta behovet av en gång- och cykelväg.

Med 49 nya barnfamiljer på Eriksbo Park har behovet av en gång-och cykelväg ökat dramatisk eftersom dom har obefintliga egna vägar att promenera eller motionera på.

Vi förutsätter att Trafikverket följer regeringens klimatsatsning om att främja bl.a cykling och därmed kommer till ett snart beslut om en cykelväg mellan Enhagen och Tidö-Lindö (väg 537).

Våra krav är som tidigare; färdigställande av cykelvägen år 2019.

Status 2016-12-12

Enligt uppgift kommer Länsstyrelsen, Trafikverket och Västerås Stad ha ett möte i Februari där cykelvägen mellan Enhagen och Tidö-Lindö är en av huvudfrågorna. Då hoppas vi att startskotten och beslut om byggande av cykelvägen tas.
Tills dess önskar jag er alla förväntansfulla, oskyddade trafikanter...... En riktigt God Hjul och ett Gott Nytt 2017 !

Möte 9 februari mellan Västerås Stad - Region Västmanland - Trafikverket

Vid mötet i början av februari mellan Västerås Stad, Region Västmanland och Trafikverket hade vi i aktionsgruppen hoppats på ett beslut om projektstart eftersom Västerås Stad sedan tidigare har GC Tidö-Lindö som prio 1 och Region Västmanland (tidigare Länsstyrelsen) också ser den som ett högt prioriterat objekt och båda parter vi komma igång snarast med projekt GC Tidö-Lindö.

Trafikverket är som tidigare den bromsande enheten och avvaktar den regionala GC strategin och får därmed anses ha våra oskyddade trafikanters liv och säkerhet i sina händer.
Vi hoppas innerligen att inte en olycka är det som skall få Trafikverket att komma till beslut om byggande av GC Tidö-Lindö.

Vi i Aktionsgruppen förutsätter att ett beslut om projektstart tas innan sommaren och med ett färdigställande av GC Tidö-Lindö 2019. Vi fortsätter vår bevakning av beslutsprocessen och våra påtryckningsaktiviteter.

Glädjande besked gällande cykelvägen! - Möte 18 maj med Region Västmanland - mfl

Äntligen börjar processen ta några steg framåt efter att ha stått och stampat i ett år.

Aktionsgruppen skall den 18 maj deltaga i ett diskussionsmöte om cykelvägen och vi återkommer efter mötet med mer information.

Mycket glädjande efter många års påtryckningar.

Information från positivt möte 18 maj med Region Västmanland

Aktionsgruppen hade i veckan ett positivt och konstruktivt möte med Region Västmanland om GC Tidö-Lindö.

Statusen är att Trafikverket i Augusti kommer att beställa en sk Vägplan för GC Tidö-Lindö, vilket innebär att man planerar/projekterar sträckningen, övergångar och andra utföranden på GC-vägen.
En vägplan tar normalt 1 år att producera. I processen blir det även samråd och olika möten.

Och nu tycks inte vara någon tvekan om att det verkligen blir en cykelväg. En sannolik tidplan är byggstart 2019 med avslut 2020.
Tidsplanen kan förskjutas om någon markägare eller boende överklagar.

I samband med byggande av GC-vägen kommer ev förändringar av befintliga busshållplatser att ske. Gäller kompletteringar och borttagande av hpl vilket baseras på nuvarande statistik av på-och avstigande personer vid befintliga hpl. Man kommer även att titta på utförande på befintliga och ev tillkommande hpl, dvs med eller utan bussficka. Samtliga boende uppmanas att omgående åka mer buss för att höja statistiken och därmed undvika ev borttagande av bef hpl!!

Region Västmanland tar beslut om Länstransportplan 2018 - 2029

Processen med cykelvägen fortsätter, ibland två steg fram och ett tillbaks.  Vi har ju blivit rätt härdade under den här långa färden.

I slutet av November kommer Regionfullmäktige att ta beslut i Länstransportplanen för 2018-2029 och samtidigt den Regionala gång- och cykelstrategin.

GC-Tidö-Lindö är prioriterad i strategin och vi bör kunna förvänta oss ett positivt besked för nästa steg i December.

Uppdaterad 2017-10-25/HaTh

— En trafiksäker gång- och cykelväg från Enhagen till Tidö-Lindö möjliggör att barn och vuxna säkert kan ta sig till skola, jobb och fritidsaktiviteter samt utföra promenader och motionsaktiviteter utan med livet som insats. Vi kan även aktivt deltaga i Västerås miljösatsning genom att minska användningen av bil. —
